Bitácora de Proyecto | Redes Anticaídas

Torre 24K San Luis Potosí

Capacitación e instalación del Sistema T de Protección Colectiva Contra Caídas

Ubicación: San Luis Potosí, San Luis Potosí, México

Proyecto: Torre 24K

Responsable de obra: Ing. Jonathan M.

Empresa especializada: Redes Anticaídas

Sistema implementado: Sistema T de Protección Colectiva

Nivel de instalación documentado: Nivel 4

Componentes instalados: 31 brazos del Sistema T y redes de seguridad distribuidas en secciones de 36 metros

Aplicación: Protección perimetral y capacitación técnica para futuras elevaciones del sistema

Fechas reportadas: 23 y 25 de julio de 2020

Estado de la intervención: Sistema colocado y personal capacitado para realizar futuras elevaciones de forma autónoma, según el reporte de obra


Presentación del proyecto

Redes Anticaídas participó en las actividades de capacitación técnica e instalación del Sistema T de Protección Colectiva en la Torre 24K, ubicada en San Luis Potosí, San Luis Potosí. La intervención tuvo como objetivo implementar una solución de protección perimetral en el nivel 4 de la estructura y preparar al personal de obra para realizar las siguientes elevaciones del sistema conforme avanzara la construcción.

El proyecto representó una intervención en la que la instalación de los componentes y la transferencia de conocimientos se desarrollaron de manera conjunta. Además de colocar los brazos metálicos y las redes de seguridad, el equipo técnico explicó al personal los procedimientos de armado, montaje, ajuste y despliegue del sistema, así como las precauciones que deben considerarse durante las maniobras en una obra en construcción.

Los trabajos se desarrollaron en dos jornadas documentadas, durante las cuales fue necesario adaptar la logística a las condiciones operativas del sitio. La primera jornada estuvo enfocada en la recepción y verificación del material, el traslado de los componentes y el armado de los 31 brazos del Sistema T. La segunda se concentró en elevar los brazos al nivel de trabajo, instalarlos a lo largo del perímetro, colocar las redes de seguridad y desplegar parcialmente el sistema debido a las maniobras que realizaba la torre grúa.

Una de las características relevantes de esta intervención fue la necesidad de resolver condiciones logísticas que impedían utilizar de manera inmediata los equipos habituales de elevación. Tanto el armado inicial en los niveles inferiores como el traslado de los brazos mediante cuerda respondieron a las condiciones presentes durante la ejecución.

Al finalizar los trabajos descritos, el Sistema T quedó colocado en el nivel intervenido, con los brazos instalados a lo largo del perímetro y las redes sujetas. El despliegue se realizó en dos caras de la obra, mientras que las otras dos permanecieron sin desplegar durante esa jornada debido a las maniobras de la torre grúa. La capacitación permitió que el personal adquiriera los conocimientos necesarios para continuar con las elevaciones posteriores de forma autónoma, conforme al reporte original.}


Contexto de la obra y necesidades de protección

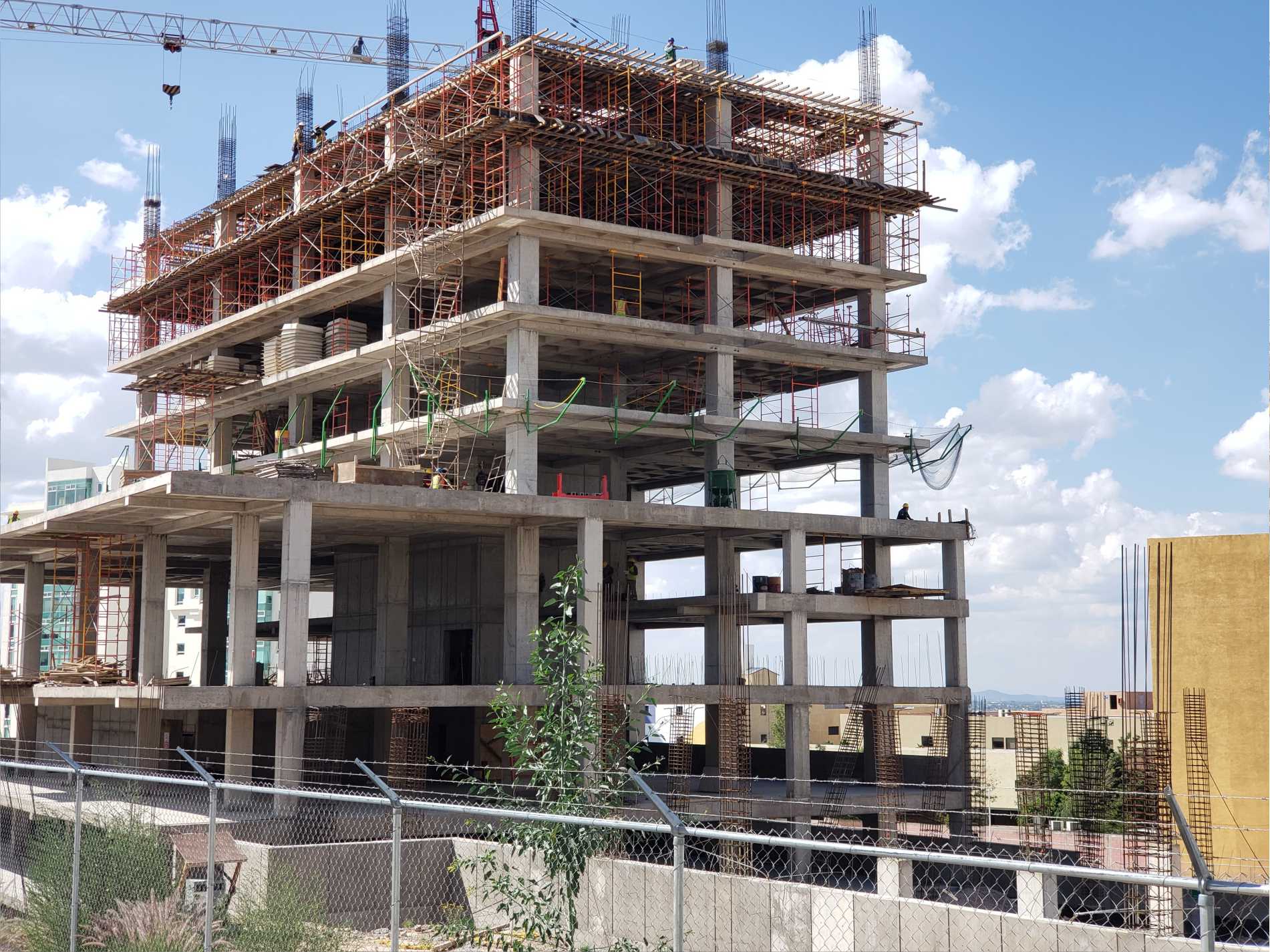

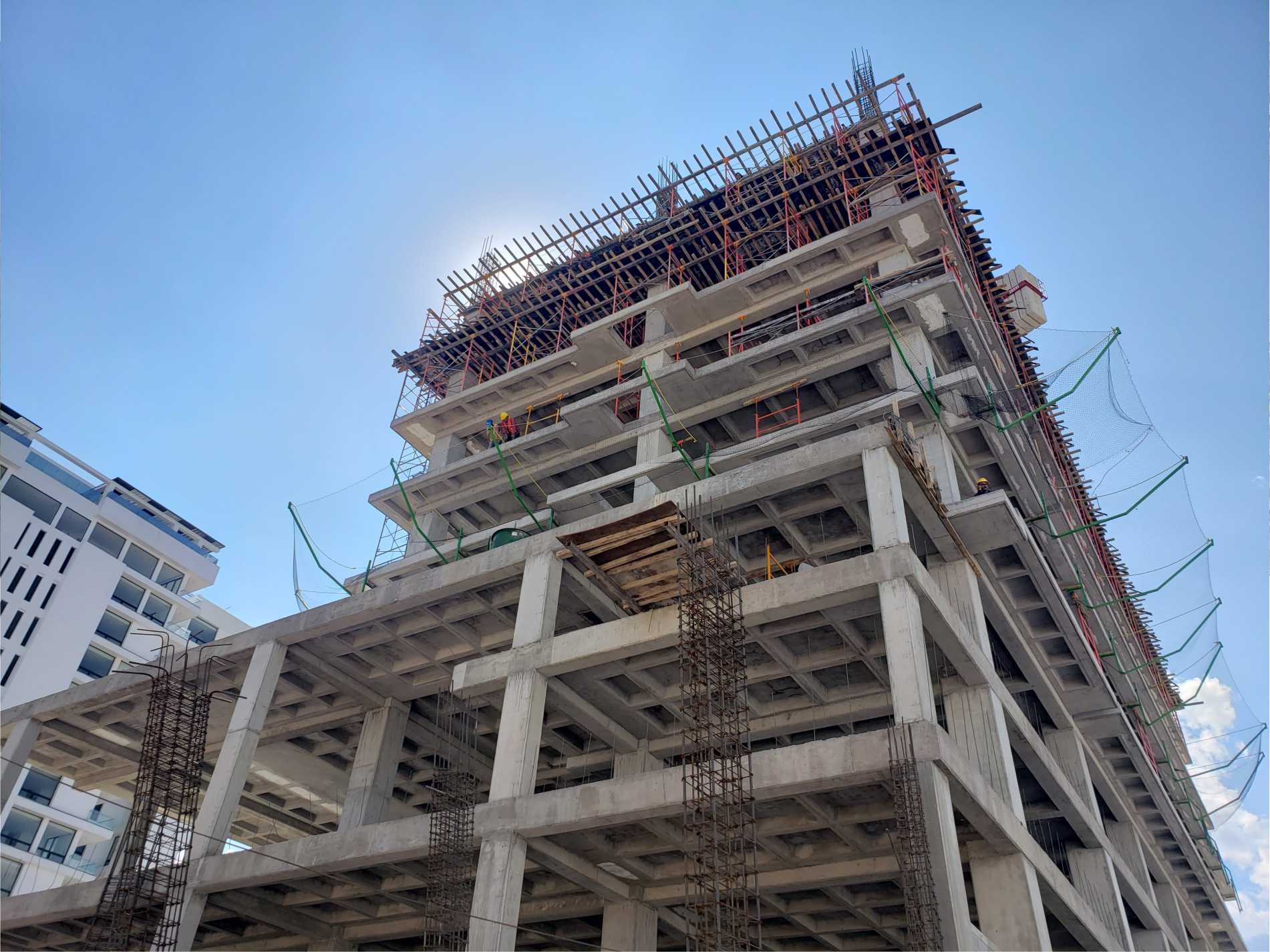

La construcción de una torre requiere adaptar continuamente las medidas de seguridad a la evolución de la estructura. Conforme se completan nuevos niveles, aparecen bordes de losa y zonas perimetrales expuestas que deben atenderse para reducir los riesgos asociados a los trabajos en altura.

En este tipo de proyectos, la protección colectiva permite incorporar barreras físicas en las áreas previstas para su instalación. Los sistemas de brazos metálicos y redes de seguridad ayudan a controlar los riesgos de caída dentro de los límites de la protección instalada y pueden contribuir a interceptar determinados objetos que caigan hacia niveles inferiores, siempre que la configuración sea adecuada para esa función.

Sin embargo, la instalación de estos sistemas requiere algo más que colocar sus componentes. Es necesario preparar los brazos, verificar su montaje, adaptarlos a las características de la losa, distribuir correctamente las redes y comprobar que los elementos queden integrados conforme al procedimiento correspondiente.

En la Torre 24K, estas necesidades se atendieron mediante la instalación del Sistema T en el nivel 4 y la capacitación del personal que participaría en las futuras elevaciones. La intervención permitió establecer la configuración inicial de protección en el nivel documentado y proporcionar al equipo de obra conocimientos prácticos para dar continuidad a las siguientes etapas.


Objetivo general del proyecto

Instalar el Sistema T de Protección Colectiva en el perímetro del nivel 4 de la Torre 24K y capacitar al personal de obra en el armado, montaje, ajuste, distribución de redes y despliegue de sus componentes, con el propósito de contribuir a la prevención de riesgos asociados a los trabajos en altura y facilitar las futuras elevaciones del sistema conforme avanzara la construcción.

Objetivos específicos

  • Verificar que el material suministrado se encontrara completo antes de iniciar las actividades.
  • Capacitar al personal en el armado de los brazos y en la función de sus componentes.
  • Preparar los 31 brazos del Sistema T y revisar su correcta integración antes del montaje.
  • Organizar el traslado de los componentes al nivel 4, considerando las condiciones operativas de la torre grúa.
  • Explicar el procedimiento de colocación de los brazos sobre la losa y los ajustes requeridos según las características del punto de montaje.
  • Instalar los brazos a lo largo del perímetro del nivel intervenido.
  • Distribuir las redes de seguridad en secciones de 36 metros, explicar su correcta apertura y realizar su fijación y empalme.
  • Desplegar los brazos en las caras donde las condiciones de la obra permitieran realizar la maniobra.
  • Resolver dudas técnicas y transmitir recomendaciones para las futuras elevaciones del Sistema T.

Descripción técnica del Sistema T de Protección Colectiva

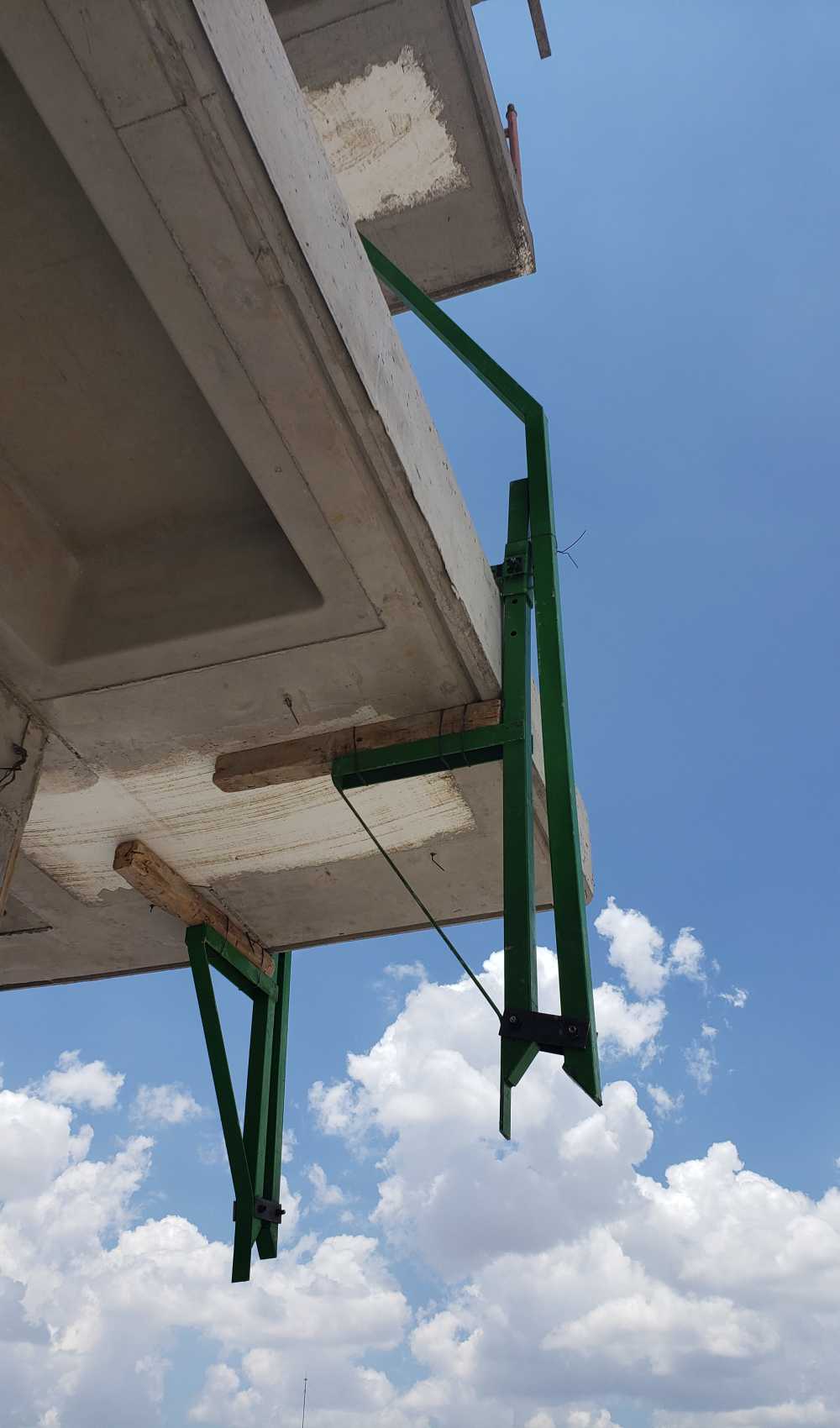

El Sistema T es una solución de protección colectiva que utiliza brazos metálicos y redes de seguridad para establecer una barrera perimetral en estructuras en construcción. Su configuración permite disponer las redes en las zonas expuestas y acompañar el avance de la estructura mediante maniobras de elevación y reubicación.

Los brazos están integrados por componentes que cumplen funciones específicas dentro del conjunto. Durante la capacitación en la Torre 24K se explicó el armado de las siguientes piezas:

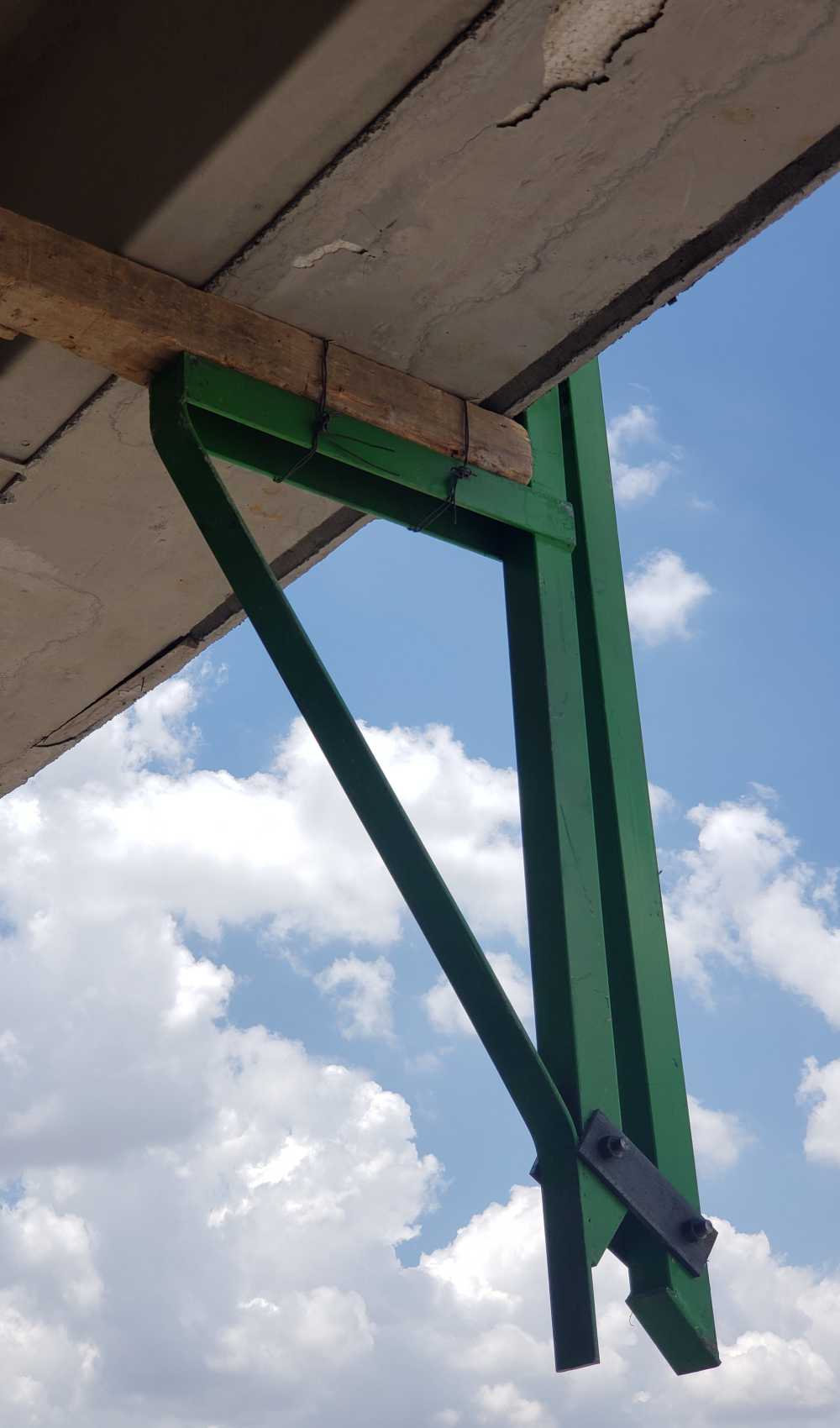

  • Larguero: elemento que forma parte de la estructura del brazo.
  • Mordaza: componente que permite sujetar el conjunto a la losa mediante su configuración con la base de sujeción.
  • Base de sujeción: pieza que participa en el sistema de fijación del brazo a la estructura.
  • Manivela: elemento que forma parte del mecanismo de ajuste descrito durante la capacitación.

La integración correcta de estas piezas es importante para que el brazo pueda colocarse de acuerdo con las condiciones de la losa y mantener la configuración prevista para su funcionamiento.

Una vez instalados los brazos, las redes se distribuyen y sujetan sobre ellos. La apertura adecuada del lienzo depende de que se realice una distribución correcta y de que los empalmes se ejecuten en los puntos correspondientes.

En la Torre 24K, la instalación contempló 31 brazos y redes colocadas en secciones de 36 metros cada una, de acuerdo con el reporte de actividades. El documento no especifica la cantidad total de secciones, la longitud acumulada de red ni la superficie protegida, por lo que esos valores no se atribuyen en esta bitácora.


Primera jornada: recepción, verificación y preparación del material

Fecha reportada: jueves 23 de julio de 2020

Al llegar a la obra Torre 24K, el equipo técnico se dirigió con el Ing. Jonathan M., responsable de la obra, quien acompañó la primera etapa de las actividades.

Como parte del procedimiento inicial, el responsable condujo al equipo a la bodega para corroborar que el material necesario para la instalación estuviera completo. Esta revisión permitió confirmar la disponibilidad de los componentes antes de iniciar las actividades de capacitación y montaje.

Una vez verificado el material, se presentó al personal que participaría en la capacitación. Posteriormente, se comenzó a trasladar los componentes hacia la zona de trabajo.

Durante esta etapa se identificó una limitación logística: la torre grúa se encontraba en proceso de elevación al siguiente nivel, por lo que no era posible disponer de ella inmediatamente para subir los brazos al área de instalación. Ante esta condición, se decidió iniciar el armado de los componentes en las plantas bajas de la torre en construcción.

Esta adaptación permitió avanzar en la preparación del material mientras continuaban las maniobras de la torre grúa, evitando que las actividades de capacitación quedaran detenidas por completo.


Capacitación inicial: armado de los brazos del Sistema T

Con los componentes disponibles en los niveles inferiores, se inició la capacitación práctica sobre el armado de los brazos.

El equipo técnico explicó al personal la función de las piezas que integran cada conjunto y la manera en que deben ensamblarse para formar el brazo del Sistema T. La explicación incluyó el larguero, la mordaza, la base de sujeción y la manivela, elementos que posteriormente participarían en la instalación sobre la losa.

Durante el armado se abordaron las precauciones necesarias para manipular los componentes y la importancia de verificar que cada pieza quedara correctamente integrada antes de trasladar el brazo al nivel de trabajo.

La capacitación también contempló la explicación de posibles situaciones que pueden presentarse durante las instalaciones en obra, junto con las alternativas que deben evaluarse para resolverlas conforme a las condiciones particulares del montaje.

Este enfoque permitió que el personal conociera no solo la secuencia básica de ensamblaje, sino también la necesidad de observar las condiciones reales de la estructura antes de decidir cómo realizar los ajustes correspondientes.

El armado de los brazos en los niveles inferiores se convirtió así en una etapa de preparación técnica y aprendizaje práctico, en la que el equipo de obra pudo familiarizarse con los componentes antes de participar en su colocación definitiva.


Armado y revisión de los 31 brazos

Durante la jornada se completó el armado de los 31 brazos del Sistema T.

Una vez concluido el ensamblaje, el equipo técnico supervisó los componentes para comprobar que estuvieran correctamente armados y preparados para su colocación al día siguiente.

Esta revisión previa es importante porque permite detectar posibles errores de ensamblaje antes de trasladar los brazos al nivel de trabajo. También facilita organizar los componentes para la jornada de instalación y reduce la necesidad de realizar correcciones durante las maniobras de montaje.

La verificación de los 31 brazos constituyó uno de los resultados concretos de la primera jornada. Al finalizar la tarde, los componentes estaban armados y listos para ser elevados al nivel 4, donde se llevaría a cabo su instalación sobre la losa.

La documentación no incluye una lista individual de inspección ni el registro de observaciones por brazo. Por ello, se deja constancia de la supervisión general reportada, sin atribuir pruebas técnicas adicionales.


Segunda jornada: traslado de los brazos al nivel 4

Fecha reportada en el informe: viernes 25 de julio de 2020

La segunda jornada comenzó con las maniobras necesarias para trasladar los brazos desde los niveles inferiores hasta el nivel 4, donde se realizaría la instalación.

En condiciones habituales, la elevación de este tipo de componentes puede llevarse a cabo con apoyo de la grúa de la obra. Sin embargo, la disponibilidad del equipo depende de las actividades que se estén ejecutando en otros frentes y niveles.

En esta ocasión, la carga de trabajo de la torre grúa impedía contar con ella en el momento requerido. Por esta razón, los brazos se subieron mediante una cuerda, adaptando el procedimiento de traslado a las condiciones operativas de la construcción.

La maniobra exigió mantener el control de los componentes durante su elevación y organizar su recepción en el nivel de trabajo. Una vez que el material estuvo arriba, se inició la explicación práctica del montaje de los brazos sobre la losa.

Esta etapa permitió continuar con la instalación pese a la limitación de disponibilidad del equipo de izaje, manteniendo el avance de los trabajos previstos para el nivel 4.


Capacitación práctica: colocación de los brazos sobre la losa

Con los brazos disponibles en el nivel de trabajo, el equipo técnico explicó al personal la forma en que debían montarse sobre la losa.

La capacitación se enfocó en el funcionamiento de la mordaza y la base de sujeción, componentes que trabajan conjuntamente para sujetar el brazo a la estructura. En términos generales, ambos elementos forman una prensa que se ajusta a la losa mediante el mecanismo de sujeción.

Durante la explicación se destacó que el espacio disponible para recibir la losa depende de la altura de la mordaza. Debido a que las condiciones de la estructura pueden variar, no siempre es posible instalar todos los brazos sin realizar ajustes.

Por ello, se explicó al personal que el procedimiento debe considerar las características del punto de montaje y que cualquier ajuste debe responder a las condiciones encontradas en la obra.

El objetivo de esta etapa fue que los trabajadores comprendieran tanto la secuencia de colocación como los aspectos que deben revisarse para lograr una sujeción adecuada. La capacitación práctica permitió relacionar la explicación de los componentes con las condiciones reales de la losa en el nivel 4.


Ajustes de montaje según las condiciones de la losa

Uno de los temas técnicos abordados durante la instalación fue la necesidad de adaptar el montaje a las condiciones particulares de la losa.

El reporte señala que, en determinadas situaciones, puede ser necesario realizar ajustes para lograr que el brazo quede correctamente sujeto y no presente movimiento. Entre las alternativas mencionadas durante la capacitación se encontraban:

  • Perforaciones: utilizadas cuando las condiciones del montaje requieren una modificación de este tipo, conforme al procedimiento técnico aplicable.
  • Polines debajo de la manivela: mencionados como una alternativa de ajuste según la condición encontrada.
  • Polines en la parte inferior de la base: utilizados en los casos en que la configuración del punto de montaje lo requiere.

Estas alternativas se explicaron como ejemplos de situaciones que pueden presentarse durante la instalación. La selección de cualquier ajuste debe responder a las condiciones específicas del sitio y a los criterios técnicos aplicables al sistema, evitando soluciones improvisadas que puedan comprometer la sujeción.

El reporte original no identifica qué ajustes se realizaron en cada uno de los 31 brazos ni cuántos requirieron alguna adaptación. Por ello, esta bitácora registra los procedimientos explicados durante la capacitación, sin afirmar que todas las alternativas mencionadas se utilizaran en cada punto de montaje.

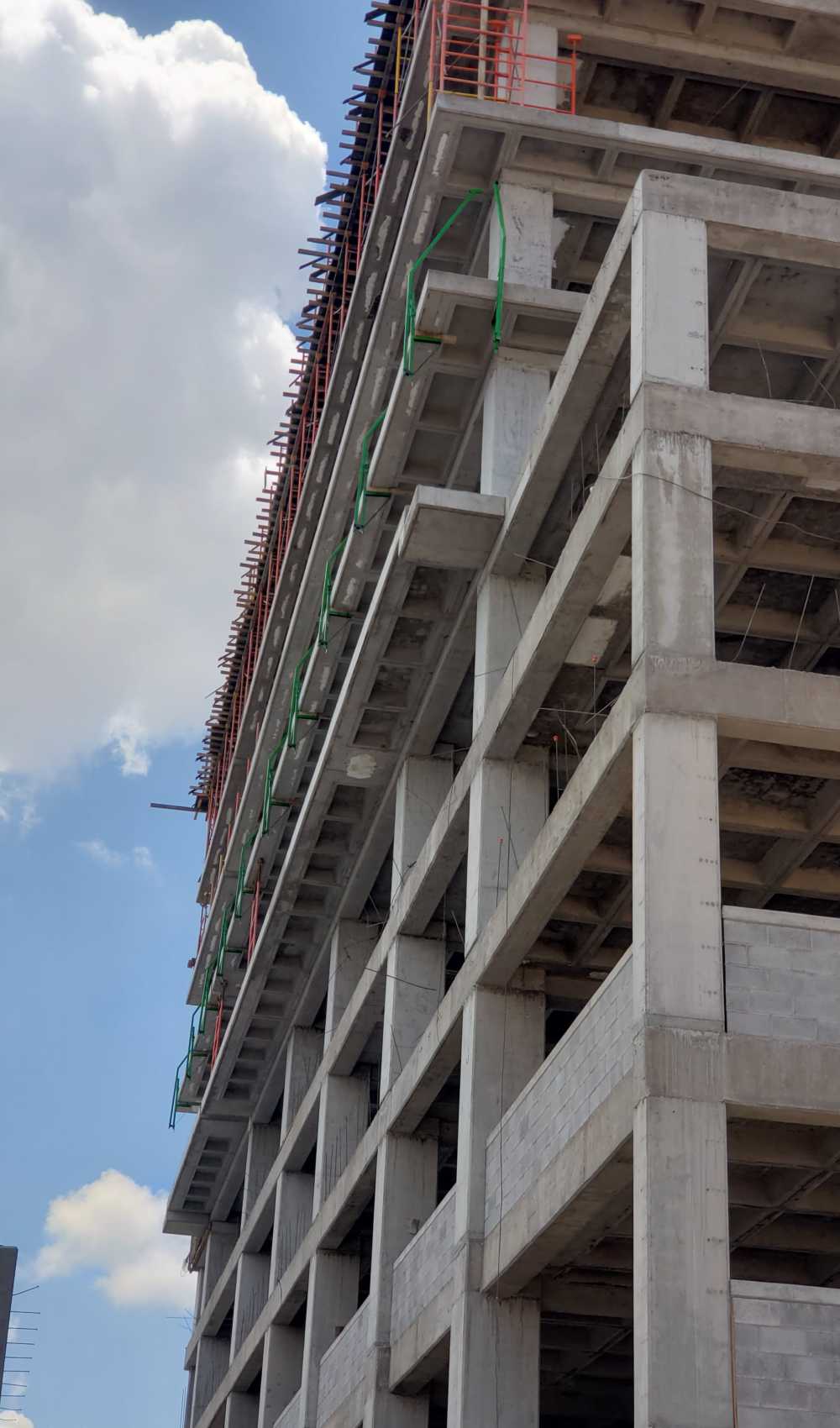

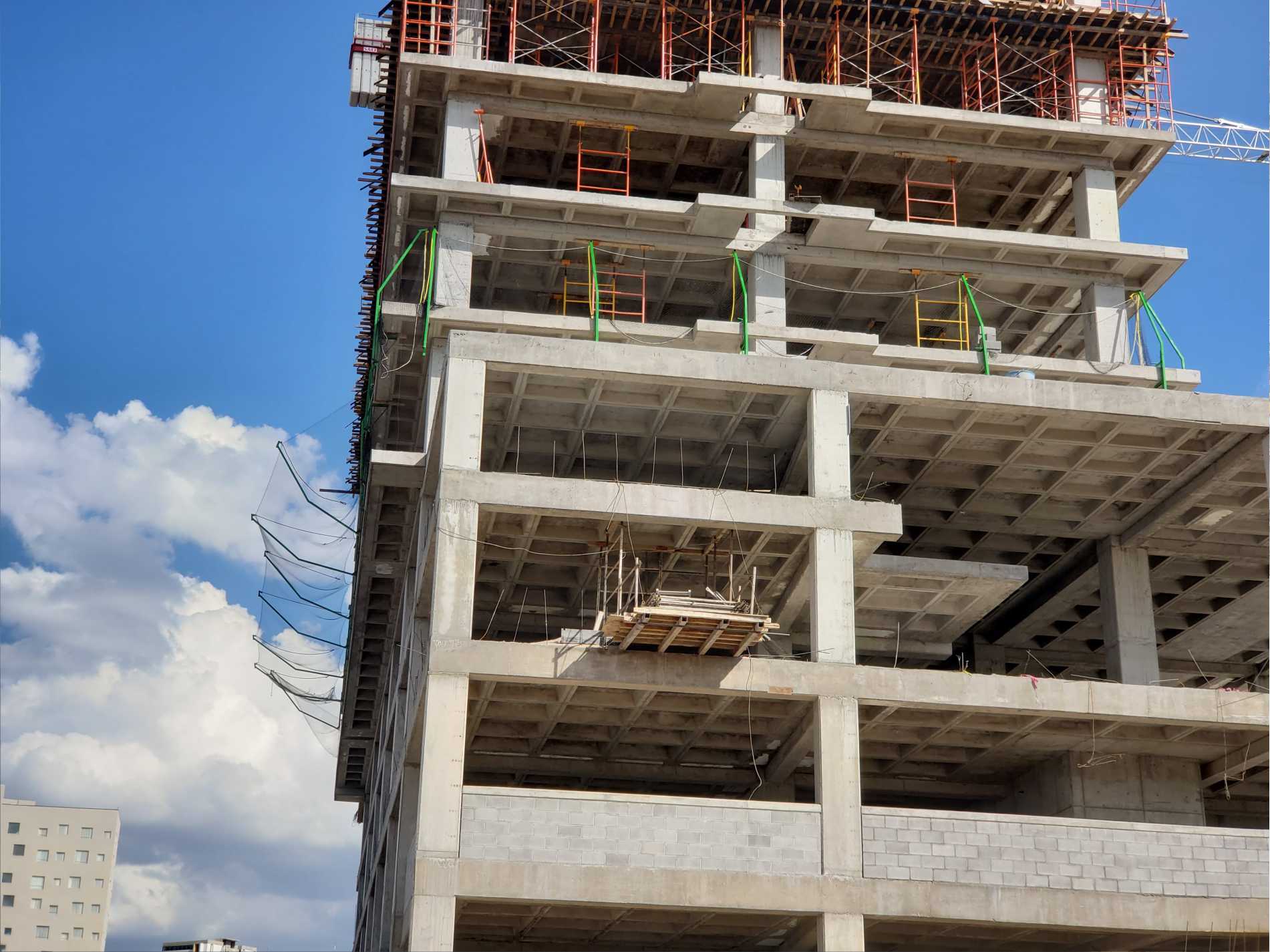

Instalación de los brazos a lo largo del perímetro

Una vez explicados los procedimientos de colocación y ajuste, se inició el montaje individual de los brazos a lo largo del perímetro del nivel 4.

Los componentes se fueron instalando uno por uno, siguiendo la secuencia explicada durante la capacitación. Esta metodología permitió que el personal observara el procedimiento en condiciones reales y comprendiera la relación entre la mordaza, la base de sujeción y la superficie de la losa.

La colocación de los brazos en el perímetro constituyó una etapa fundamental para preparar la estructura que recibiría las redes de seguridad. La distribución de los soportes debía corresponder con la configuración prevista para la protección, permitiendo posteriormente extender y sujetar los lienzos.

Al concluir la colocación de los brazos, el reporte señala que el perímetro quedó cubierto con estos componentes. Este avance permitió comenzar con la instalación de la red y continuar con la capacitación práctica sobre su distribución, fijación y empalme.

La documentación confirma la instalación de los 31 brazos en el nivel 4, pero no incorpora un plano de distribución ni medidas específicas del perímetro intervenido.


Instalación de las redes de seguridad

Con los brazos colocados a lo largo del perímetro, se inició el trabajo con las redes de seguridad.

El reporte indica que las redes se instalaron en secciones de 36 metros cada una. Durante esta fase, el equipo técnico explicó detalladamente al personal la forma correcta de distribuir el lienzo para que pudiera abrir el ancho previsto.

La distribución adecuada es un aspecto importante de la instalación, ya que una red colocada de manera irregular puede no alcanzar la apertura requerida o presentar acumulaciones y holguras que dificulten su configuración.

Por ello, durante la capacitación se mostró cómo extender y organizar el lienzo sobre los brazos, procurando mantener la disposición necesaria para su fijación y posterior apertura.

Una vez distribuida, la red se sujetó a los brazos del Sistema T. Esta actividad permitió integrar los lienzos con los componentes metálicos previamente instalados y preparar el conjunto para su despliegue.

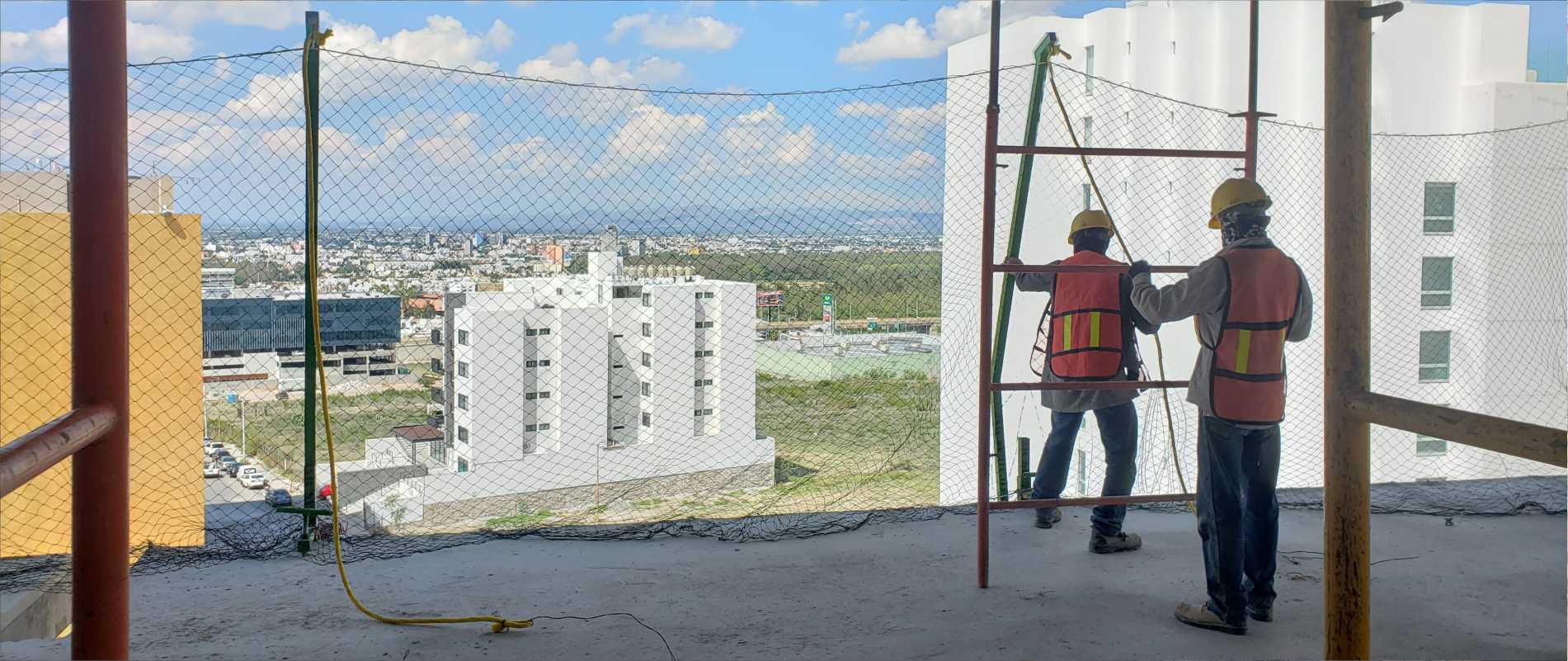

La capacitación práctica se centró en explicar el procedimiento para realizar estas maniobras de manera ordenada, de modo que el personal pudiera comprender cómo repetir la secuencia durante las siguientes elevaciones del sistema.


Empalme y continuidad de las redes

Además de distribuir y sujetar las redes, fue necesario realizar los empalmes en los puntos correspondientes.

El empalme es una etapa relevante cuando la protección se instala mediante varias secciones de red, ya que permite unir los lienzos para dar continuidad a la configuración prevista.

Durante los trabajos en la Torre 24K, el equipo técnico explicó dónde y cómo debían empalmarse las secciones instaladas. Esta indicación formó parte de la capacitación sobre la distribución correcta del material y su integración con los brazos.

La colocación de los empalmes debe realizarse de acuerdo con el procedimiento aplicable al sistema y a las características de las redes utilizadas. Su correcta ejecución contribuye a mantener la continuidad de la instalación dentro del área protegida.

El reporte identifica secciones de red de 36 metros, pero no especifica el número total de secciones ni la longitud acumulada instalada. Por tanto, no es posible establecer con precisión los metros lineales totales de red colocados durante esta intervención.


Despliegue parcial del Sistema T

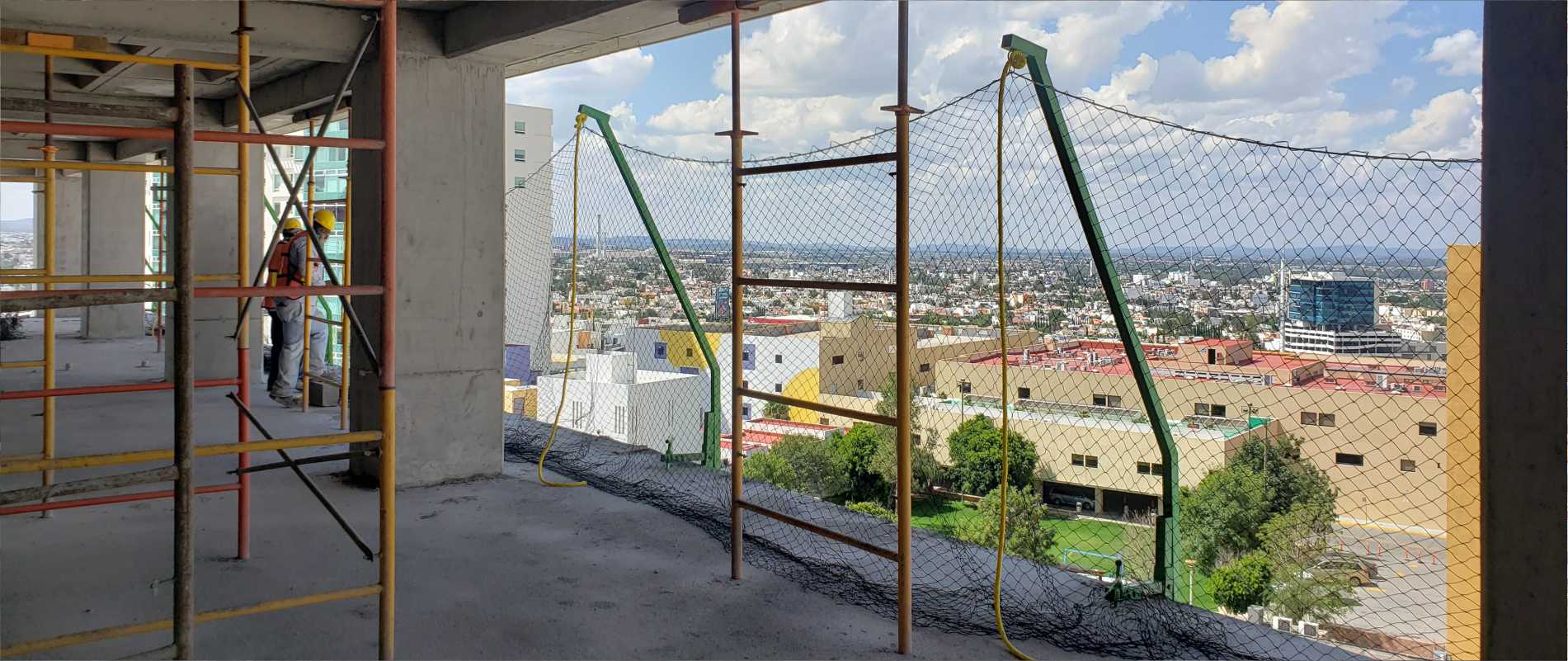

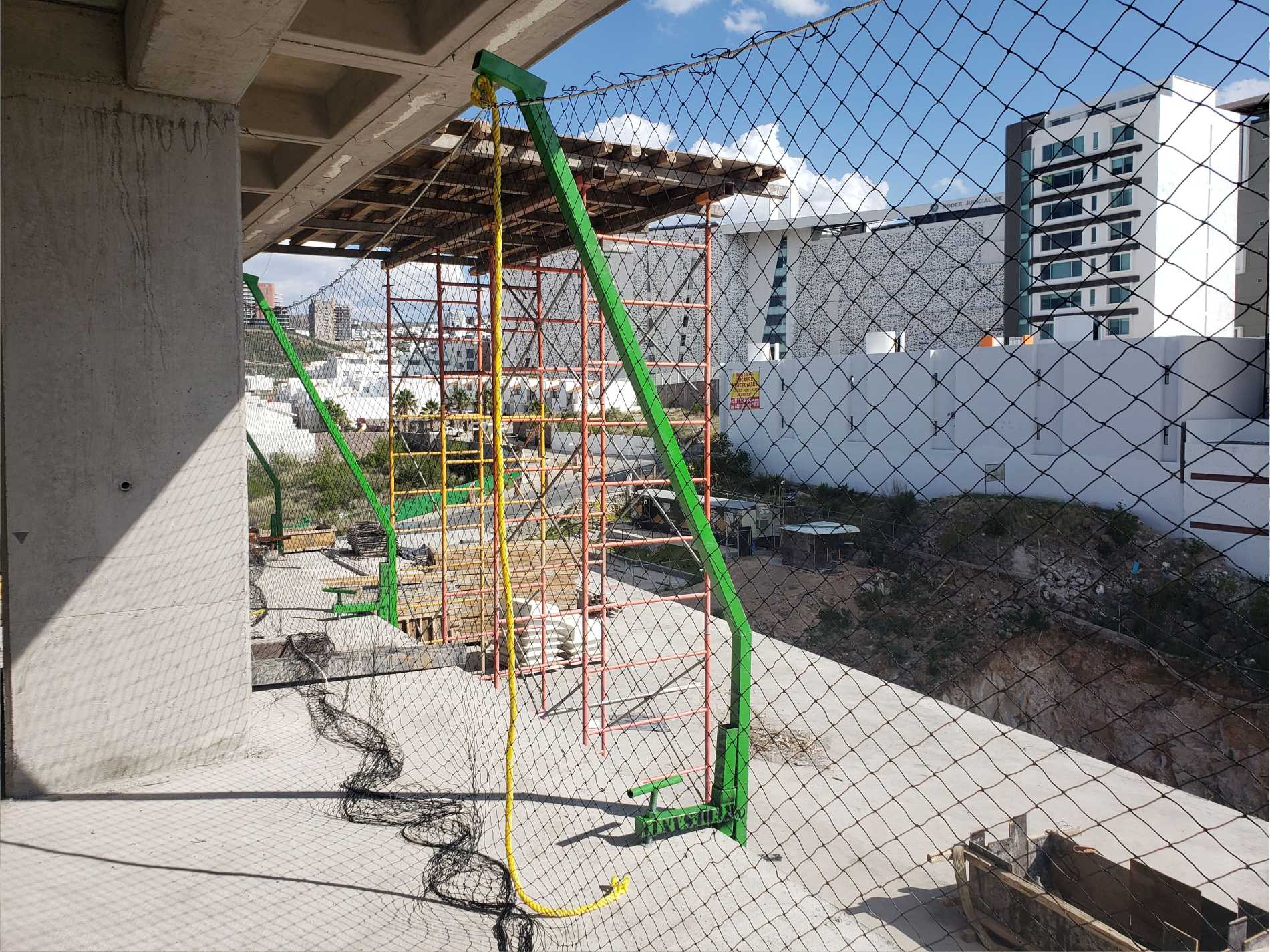

Una vez instalada la red, se procedió a desplegar los brazos para generar la apertura del Sistema T.

Sin embargo, durante esta etapa surgió una limitación operativa: la torre grúa se encontraba realizando maniobras en dos de las caras de la obra. Debido a esta condición, únicamente se permitió desplegar los brazos en las otras dos caras.

Esta decisión condicionó el alcance del despliegue durante la jornada, aunque no impidió concluir las actividades de instalación y capacitación descritas en el informe.

El despliegue de los brazos junto con las redes constituye una fase importante porque permite establecer la configuración abierta del sistema. Para realizarlo, es necesario coordinar la maniobra con las condiciones del frente de trabajo y con las actividades simultáneas que se desarrollan en la estructura.

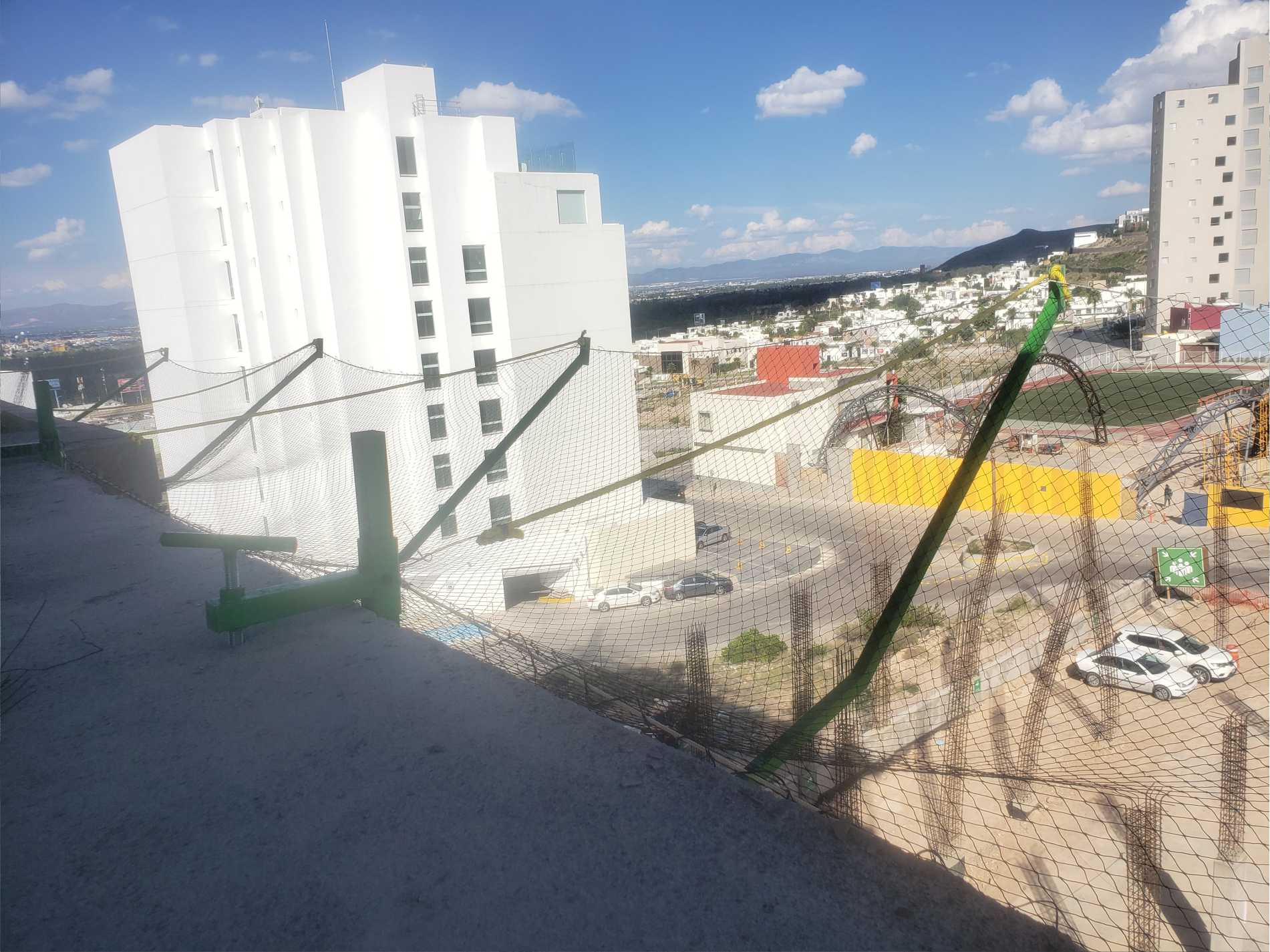

En la Torre 24K, el despliegue se completó en dos caras del nivel intervenido, mientras que en las otras dos no se llevó a cabo durante esa jornada debido a las maniobras de la torre grúa.

Esta precisión es importante para establecer el alcance real de la intervención: el reporte documenta la colocación de los brazos en el perímetro y la instalación de las redes, pero señala que el despliegue quedó limitado a dos caras por las condiciones operativas existentes.


Capacitación para futuras elevaciones del sistema

Además de la instalación inicial, uno de los objetivos centrales de la intervención fue preparar al personal para realizar las futuras elevaciones del Sistema T de manera autónoma.

Durante las dos jornadas se explicaron los procedimientos de armado, las precauciones necesarias durante el montaje, los ajustes que pueden requerirse según las condiciones de la losa y la forma correcta de distribuir y fijar las redes.

La capacitación también abordó posibles situaciones que pueden presentarse en una obra en construcción y las alternativas que deben evaluarse para resolverlas. Este enfoque buscó que el personal no se limitara a reproducir una secuencia mecánica, sino que comprendiera la importancia de revisar las condiciones particulares de cada punto de montaje.

Al finalizar los trabajos, se aclararon dudas y se resaltaron los puntos clave que debían considerarse durante las siguientes maniobras.

De acuerdo con el reporte, el personal quedó capacitado para realizar las elevaciones posteriores de forma autónoma. Esta conclusión se refiere a la preparación proporcionada durante la intervención y no constituye una certificación formal de competencias ni una validación independiente de todas las maniobras futuras.


Supervisión y control durante la instalación

La instalación de un sistema de protección colectiva requiere atención tanto al montaje de sus componentes como a las condiciones en las que se ejecutan las maniobras.

En la Torre 24K, la supervisión comenzó con la verificación del material en la bodega y continuó durante el armado de los 31 brazos. Posteriormente, se revisaron los componentes para confirmar que estuvieran preparados para la instalación.

Durante el montaje en el nivel 4, la capacitación se centró en la sujeción de los brazos a la losa, la identificación de posibles ajustes y la correcta distribución de las redes.

La supervisión de estas actividades contribuye a detectar errores de ensamblaje, problemas de colocación o irregularidades en la disposición de los componentes antes de continuar con las siguientes etapas.

El reporte documenta una revisión general de los brazos armados y la explicación de los criterios de montaje, pero no incluye listas de inspección individuales, resultados de pruebas de carga ni mediciones técnicas de los puntos de sujeción. En consecuencia, esta bitácora registra las actividades descritas sin atribuir pruebas o certificaciones no documentadas.


Beneficios y aportaciones de la intervención

La implementación del Sistema T en la Torre 24K permitió avanzar en la instalación de una solución de protección colectiva y, al mismo tiempo, preparar al personal para las siguientes etapas de operación.

Entre las principales aportaciones documentadas se encuentran las siguientes:

Instalación de 31 brazos del Sistema T. El armado, revisión y colocación de los componentes permitió preparar la estructura de soporte de la protección perimetral en el nivel 4.

Preparación del personal mediante capacitación práctica. Los trabajadores conocieron la función de los componentes y observaron los procedimientos de montaje directamente en la obra.

Adaptación a las condiciones de la estructura. La explicación de los ajustes posibles permitió abordar las variaciones que pueden presentarse durante la colocación de los brazos sobre la losa.

Instalación de redes de seguridad. La distribución, fijación y empalme de los lienzos permitió avanzar en la integración de la red con los brazos instalados.

Continuidad de los trabajos ante limitaciones logísticas. El armado en los niveles inferiores y el traslado mediante cuerda permitieron continuar con las actividades mientras la torre grúa no estaba disponible para esas maniobras.

Preparación para futuras elevaciones. La capacitación permitió que el personal comprendiera los procedimientos necesarios para continuar con las siguientes etapas de instalación y reubicación del sistema.

Despliegue en dos caras del nivel intervenido. Pese a las restricciones generadas por las maniobras de la torre grúa, fue posible desplegar los brazos en dos caras de la obra durante la jornada documentada.

Estos resultados corresponden a las actividades descritas en el reporte. El alcance efectivo de la protección debe interpretarse conforme a la instalación realizada y a las condiciones específicas de despliegue documentadas.


Alcance real de los trabajos ejecutados

Conforme al reporte de actividades, la intervención de Redes Anticaídas en la Torre 24K comprendió:

  • Verificación del material disponible en la bodega junto con el responsable de obra, Ing. Jonathan M.
  • Capacitación inicial sobre el armado de los componentes del Sistema T.
  • Armado y revisión de 31 brazos en los niveles inferiores.
  • Traslado de los brazos al nivel 4 mediante cuerda, debido a la disponibilidad limitada de la torre grúa.
  • Explicación y ejecución del montaje de los brazos sobre la losa.
  • Instalación de los brazos a lo largo del perímetro del nivel 4.
  • Capacitación sobre posibles ajustes de sujeción según las condiciones de la losa.
  • Colocación de redes en secciones de 36 metros, con distribución, fijación y empalme.
  • Despliegue de los brazos y las redes en dos caras de la obra.
  • Resolución de dudas y recomendaciones para las futuras elevaciones del sistema.

El reporte indica que el sistema quedó colocado y que el personal fue capacitado para continuar con las elevaciones siguientes. No obstante, también establece que únicamente se permitió desplegar los brazos en dos caras de la obra durante esa jornada, debido a las maniobras de la torre grúa en las otras dos.

Por lo tanto, no debe interpretarse que las cuatro caras quedaron desplegadas al finalizar la intervención documentada. Tampoco se dispone de información suficiente para determinar la longitud total de la red instalada, la superficie protegida o el estado posterior de las caras pendientes de despliegue.


Resultado final del proyecto

De acuerdo con el reporte, la intervención en la Torre 24K permitió completar el armado de 31 brazos del Sistema T, instalarlos a lo largo del perímetro del nivel 4 y colocar las redes de seguridad en secciones de 36 metros.

Las actividades incluyeron la preparación de los componentes, el traslado de los brazos al nivel de trabajo, la capacitación sobre sujeción a la losa, la distribución y fijación de las redes y la explicación de los empalmes necesarios para integrar las secciones.

La instalación se desarrolló bajo condiciones logísticas particulares, debido a la indisponibilidad temporal de la torre grúa para elevar los brazos. Esta situación se resolvió mediante el armado previo en los niveles inferiores y el traslado de los componentes con cuerda.

Al finalizar la jornada, los brazos y las redes estaban colocados conforme al alcance descrito, y el personal había recibido capacitación para efectuar las futuras elevaciones de manera autónoma. El despliegue, sin embargo, quedó limitado a dos caras de la obra durante esa intervención, por las maniobras que se realizaban con la torre grúa.

La experiencia documentada refleja la importancia de combinar la instalación técnica con la capacitación práctica, especialmente en proyectos verticales donde los sistemas de protección deben acompañar el avance de la estructura.


Ficha técnica del proyecto

Proyecto: Torre 24K

Ubicación: San Luis Potosí, San Luis Potosí, México

Responsable de obra: Ing. Jonathan M.

Empresa especializada: Redes Anticaídas

Sistema implementado: Sistema T de Protección Colectiva Contra Caídas

Nivel intervenido: Nivel 4

Cantidad de brazos armados: 31 unidades

Redes de seguridad: Instaladas en secciones de 36 metros cada una; cantidad total no especificada

Actividades principales: Verificación de materiales, armado de brazos, traslado al nivel de trabajo, instalación perimetral, colocación y empalme de redes, despliegue parcial y capacitación técnica

Condición operativa relevante: Disponibilidad limitada de la torre grúa durante las maniobras de traslado y despliegue

Alcance del despliegue documentado: Dos caras de la obra

Capacitación: Armado, montaje, ajustes de sujeción, distribución de redes y orientación para futuras elevaciones

Fechas reportadas: 23 y 25 de julio de 2020

Estado de la intervención: Sistema colocado y personal capacitado; despliegue documentado en dos caras


Consideraciones finales

La intervención en la Torre 24K San Luis Potosí constituye un ejemplo de instalación del Sistema T acompañada de capacitación técnica para el personal de obra. La participación de Redes Anticaídas abarcó desde la verificación de los materiales y el armado de los componentes hasta su instalación en el nivel 4 y la colocación de las redes de seguridad.

La capacitación práctica permitió explicar la función de las piezas del sistema, los criterios de sujeción a la losa y los ajustes que pueden requerirse según las condiciones de montaje. Asimismo, se abordaron los procedimientos para distribuir, fijar y empalmar las redes, además de las recomendaciones para las futuras elevaciones.

La intervención también evidenció la importancia de adaptar la logística a las condiciones operativas de la construcción. La indisponibilidad temporal de la torre grúa requirió realizar el armado en los niveles inferiores y trasladar los brazos mediante cuerda, mientras que las maniobras de la grúa limitaron el despliegue a dos caras durante la jornada documentada.

La bitácora deja constancia de estos resultados y precisa el alcance real de los trabajos, diferenciando la colocación de los componentes del despliegue efectivamente realizado. De esta manera, se conserva un registro técnico claro de las actividades ejecutadas y de la capacitación proporcionada para dar continuidad a las siguientes etapas del sistema.

¿Necesitas un sistema anticaídas para tu obra?

Contáctanos hoy y recibe una cotización personalizada basada en los planos de tu proyecto.

Cotizar por WhatsApp

Acerca de REDESANTICAIDAS.MX

¿SABÍA QUE EL 80% DE LAS MUERTES EN CONSTRUCCIÓN SE DEBEN A CAÍDAS?

Empresa de primer nivel; con una trayectoria profesional de 10 años a nivel nacional; cuenta con un PORTAFOLIO de obra de gran calado de micro y megaproyectos; reconocidos y avalados por una selecta cartera prestigiada de; desarrolladores inmobiliarios así como constructores e inversionistas que se preocupen por la integridad de cada uno de sus trabajadores de manera totalmente; eficiente, segura, y oportuna.

Ver video Redesanticaidas.mx
Redes Anticaidas
Servicios Elite

Por qué elegir nuestras soluciones

Nos respaldan 10 años de experiencia diseñando e implementando sistemas de protección anticaídas a nivel nacional con los más altos estándares de seguridad e ingeniería.

Saber Más
Precisión 3D

Cotización Optimizada

  • Estudio de planos arquitectónicos Análisis detallado de archivos CAD para modular el sistema ideal.
  • Diseño CAD de seguridad Previsualización del sistema anticaídas antes de la instalación.
Cobertura Nacional

Capacitación en Obra

  • Capacitación personalizada Instrucción presencial o digital según la tipología del sistema.
  • Asistencia en todo el país Ingenieros certificados listos para asistir a tu personal de obra.
Garantía Civil

Seguro Contra Siniestros

  • Cobertura contra accidentes Seguridad legal y operativa en cada metro cuadrado instalado.
  • Responsabilidad civil certificada Pólizas de seguro que respaldan a desarrolladores, constructores e inversionistas.

¿Listo para asegurar tu obra? ¡Cotiza hoy mismo!

Realizamos un estudio a partir de tus planos arquitectónicos para determinar el mejor sistema para tu construcción. Te ofrecemos la opción más segura, eficiente y viable para tu proyecto.

Nuestro Proceso de Trabajo

Implementamos soluciones anticaídas profesionales en cuatro sencillos pasos de forma totalmente transparente y eficiente

1

Contacto Inicial

Platícanos sobre tu obra o proyecto por WhatsApp o formulario y compártenos tus requerimientos.

2

Estudio y Diseño CAD

Analizamos los planos arquitectónicos de tu construcción para diseñar un sistema a la medida exacta.

3

Instalación y Capacitación

Entregamos tu material con cobertura nacional y te brindamos asesoría personalizada para la correcta instalación.

4

Entrega Certificada

Tu obra queda protegida con sistemas de primer nivel y seguro contra siniestros de responsabilidad civil.

Sistemas de seguridad anticaídas

Redes anticaídas

Sistema T

Redes anticaídas

Sistema S

Redes anticaídas

Sistema U

Redes anticaídas

Sistema V
